Comment faire un rétroplanning ?

Le mot "rétroplanning" est couramment utilisé dans les entreprises, mais de quoi s'agit-il précisément ? Quelles sont les différences entre le planning et le rétroplanning ? Comment construire un échéancier à partir d'une deadline ?

Rédigé par Laurent GRANGER - Mis à jour le 19/07/2026

7 étapes pour construire un rétroplanning qui tient la route

Sa mise en œuvre est simple et logique. Elle comprend 6 phases pour la préparation du contenu et une 7ème : la création à proprement parler de l'échéancier.

Chaque étape mérite d'être traitée avec la même rigueur, car une erreur commise tôt (une date butoir mal fixée, une dépendance oubliée) se répercute mécaniquement sur tout le reste du rétroplanning.

Etapes retroplanning

  1. Définir la date butoir

    La première étape consiste à fixer la date de livraison finale. C'est-à-dire la date à laquelle le projet doit être terminé. Soit le point de départ du rétroplanning.

    Cette échéance finale doit être fixée en accord avec le comité de pilotage et les parties prenantes. Elle conditionne l'ensemble de l'ordonnancement et l'enchaînement des tâches.

    En pratique : avant de valider cette date butoir, il est utile de se poser trois questions simples.

    • Cette échéance est-elle réellement imposée, ou négociable de quelques jours ?
    • Quelles contraintes externes la rendent incompressible (salon, obligation légale, lancement produit) ?
    • Qui tranche en cas de dérapage sur le planning du projet ?

    Un choix pertinent et validé de la date butoir garantit que les livrables seront prêts et livrés en temps et en heure.

  2. Lister les tâches / étapes du projet

    Définissez le travail à exécuter pour mener le projet à terme et atteindre l'objectif final. Utilisez des verbes à l'infinitif pour décrire les actions, par exemple : "Constituer une équipe". Vous pouvez partir des objectifs globaux du projet, les décliner en sous-objectifs, puis en tâches.

    A noter : un outil pour découper le projet est le WBS. Il permet d'afficher le projet sous forme d'arborescence de tâches à mener.

    Une bonne pratique consiste à trouver le bon niveau de détail : une tâche trop large (« organiser le salon ») ne se planifie pas, une tâche trop fine (« coller un timbre ») noie le pilotage. Visez des tâches estimables en heures ou en jours, rattachées à un seul responsable.

    Il est pratique d'identifier chaque tâche par une lettre ou tout autre code pour le pilotage du suivi lorsque les tâches du rétroplanning sont nombreuses.

  3. Estimer la durée des tâches

    Evaluez le temps requis pour exécuter chaque tâche du projet.

    Cette étape est importante, mais reste souvent aléatoire. Avec l'expérience, l'estimation devient plus précise. Il n'en demeure pas moins qu'il est impératif d'évaluer la durée de chaque tâche en termes de jours, semaines, mois.

    Une technique simple pour fiabiliser l'estimation consiste à raisonner en trois scénarios pour chaque tâche : une durée optimiste, une durée pessimiste en cas d'aléa, et une durée la plus probable. La moyenne des trois donne une estimation plus robuste qu'un chiffre unique sorti d'intuition.

    Soyez réaliste et prenez en compte les contraintes et les risques pour vous assurer que chaque tâche est réalisable dans les délais impartis.

  4. Identifier les dépendances

    La plupart des tâches sont séquentielles : une ne peut pas démarrer tant qu'une autre n'est pas terminée. Par exemple, un sous-traitant ne peut pas commencer son travail tant que le cahier des charges n'est pas finalisé. Il est donc important de bien repérer ces enchaînements pour positionner dans le planning les tâches les unes par rapport aux autres.

    Dans un rétroplanning, distinguez au minimum deux types de liens : les dépendances internes (une tâche de l'équipe conditionne une autre) et les dépendances externes (validation d'un client, livraison d'un fournisseur, autorisation administrative). Ces dernières sont souvent oubliées alors qu'elles sont les moins maîtrisables. Elles méritent une marge de sécurité plus large.

    L'idéal est d'utiliser l'outil PERT qui offre une méthode complète pour définir les dépendances et identifier le chemin critique (étapes les plus longues qui déterminent la durée maximum du projet).

  5. Affecter les ressources et les responsabilités

    Déterminez les ressources nécessaires (humaines, matérielles, financières) pour chaque tâche, en fonction des besoins du projet. Attribuez-les en fonction des disponibilités et des compétences pour les équipes.

    Un tableau simple à deux colonnes (tâche / responsable unique) évite la dilution de responsabilité. Quand une tâche est portée par "l'équipe" plutôt que par une personne nommée, elle prend presque toujours du retard. Vérifiez aussi la disponibilité réelle des ressources sur la période concernée. Un collaborateur à 20 % sur le projet ne peut pas absorber une tâche critique de trois jours pleins.

  6. Construire le rétro-planning

    Contrairement aux habitudes de démarrer la planification par les premiers travaux à mener, commencez par positionner la date de livraison du projet. Puis l'étape précédente, puis celle d'avant, etc.

    Vous allez peut-être vous trouver dans une situation telle que vous ne pourrez pas placer la ou les premières tâches à réaliser. Il sera alors nécessaire de procéder à des arbitrages afin de tenir les délais. C'est tout l'intérêt de cette planification sous contrainte : définir les bons moyens et la bonne méthode pour aboutir au résultat final.

    Erreur fréquente : oublier de retirer les jours non travaillés (week-ends, jours fériés, congés posés) lors du calcul à rebours. Un rétroplanning qui ignore le calendrier réel des équipes accumule vite plusieurs jours de retard invisibles, qui n'apparaissent qu'à quelques semaines de l'échéance.

    Attention à conserver certaines marges de manœuvre pour faire face à de possibles aléas sans pour autant vous mettre dans le rouge !

    Une pratique courante consiste à fixer le début des tâches en fonction de la date ciblée. Illustration par un exemple de retroplanning pour l'organisation d'une réunion annuelle :

    • Réserver la salle 20 jours avant la réunion
    • Commander les repas 15 jours avant
    • Envoyer les invitations 10 jours avant
    • Confirmer l'ordre du jour 7 jours avant
    • etc.

    La planification peut être enrichie en ajoutant "au plus tard".

    • Réserver la salle au plus tard 20 jours avant
  7. Valider le plan / communiquer

    Présentez le rétroplanning finalisé aux parties prenantes et au COPIL. Apportez des modifications si nécessaire.

    Pour que cette validation soit efficace, privilégiez un support d'une seule page, lisible en un coup d'œil : dates clés, chemin critique mis en évidence, responsables identifiés. Fixez également un point d'étape intermédiaire pour vérifier que le planning des tâches est toujours tenu, plutôt que d'attendre la date butoir pour constater un retard.

PRATIQUE

Téléchargez notre fiche pratique en pdf

  • Explications simples pour une mise en oeuvre facile
  • Illustrée par des exemples
  • Fiche pdf agréable et efficace

Exemple de rétroplanning simple pour un projet marketing

Prenons l'exemple de la préparation d'une participation à un salon professionnel (très simplifié) avec les délais au plus tard.

  1. Définir la date butoir : la date du salon fixe l'échéance et détermine le rétroplanning.
  2. Lister les tâches : réserver l'emplacement (J-10 mois), concevoir le stand et préparer les outils commerciaux (J-7 mois), préparer les outils commerciaux (J-5 mois), lancer la communication (J-3 mois), organiser et former l'équipe (J-2 semaines), et gérer le jour J.
  3. Estimer la durée : chaque tâche a été planifiée avec une estimation réaliste tenant compte de la charge de travail.
  4. Identifier les dépendances : la réservation précède la conception du stand, qui doit être prête avant la communication et la formation.
  5. Attribuer les ressources : Alain et Sylvie ont été affectés aux tâches spécifiques, un budget est défini pour chaque phase.
  6. Construire le planning : l'ordonnancement a été fait en partant de la date de début du salon.
  7. Valider et ajuster : ce rétroplanning doit être validé par le DG (qui pilote le projet) et ajusté en cas de besoin.
Tâches J-10 mois J-7 mois J-5 mois J-3 sem J-2 sem Jour J Responsable
Réserver l'emplacement X           Alain
Concevoir le stand   x         Sylvie
Préparer les outils commerciaux     X       Sylvie
Lancer la communication       X     Sylvie
Organiser et former l'équipe         X   Alain
Jour du salon           X

Autre vue, plus élaborée à l'aide d'un diagramme de Gantt du retroplanning de l'exemple (avec des périodes et durées différentes)

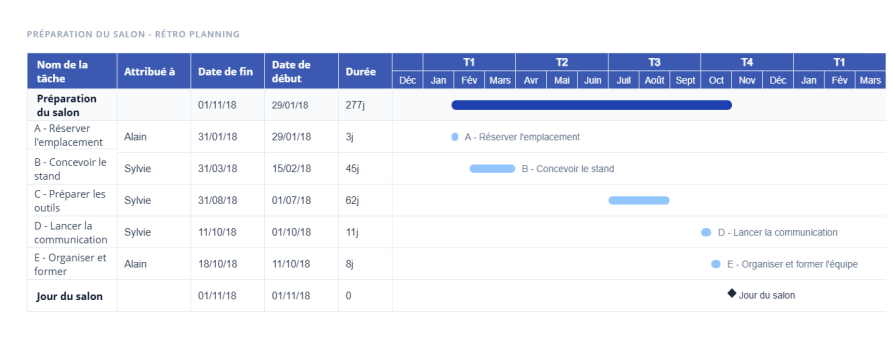

Rétro planning en Gantt

La méthode est posée. Reste à comprendre pourquoi elle marche mieux qu'un planning classique dans certains contextes - et pourquoi tant de chefs de projet y reviennent dès qu'une échéance devient non négociable.

Rétroplanning : définition et origine de la méthode

Contrairement au planning classique qui se construit à partir de la date de début de projet, le rétroplanning, lui, s'élabore à partir de la date de fin de projet. Il s'agit d'une méthode de planification inversée. La mécanique reste identique, à savoir le positionnement des jalons (milestone en anglais) et des tâches sur un calendrier. Toutefois, le montage est différent, même si le résultat visualisé sur un diagramme de Gantt est similaire.

Dans la réalité, cette pratique est cohérente avec le cycle de vie d'un projet où le livrable final est généralement associé à une deadline. On parle aussi parfois de "retro planning" (en deux mots) ou de planification à rebours, les deux expressions désignant la même démarche.

La méthode du rétroplanning est très utilisée pour l'événementiel - par exemple : organisation de sa participation à un salon. La date au plus tard étant par nature immuable. Voir l'exemple plus haut.

Pourquoi cet outil plutôt qu'un planning classique ?

Cet outil efficace possède de nombreux avantages comme :

  • Respecter l'échéance finale : organiser un projet sous contrainte pour respecter une date de livraison ferme. Avec la possibilité de suivre l'avancement des tâches sur un tableau de bord.
  • Vérifier sa faisabilité dans le temps imparti en assurant une gestion du temps optimale et en identifiant les tâches critiques.
  • Evaluer la durée pour chaque étape en tenant compte de la charge de travail et de l'ordonnancement des différentes tâches.
  • Déterminer les ressources nécessaires pour tenir les délais. Affecter les compétences nécessaires.
  • Etablir quand débuter le projet au plus tard (date butoir) afin de livrer le projet à la date voulue.

Toutefois comme les autres méthodes de planification, il présente certaines limites, comme la difficulté à estimer le temps requis pour chaque activité à mener.

Utilisation de logiciels de gestion de projet et d'Excel

Certains logiciels permettent de faciliter l'organisation des échéances : après avoir saisi l'ensemble de tâches, leur durée et les dépendances, il suffit au chef de projet de fixer la date de livraison et ces outils calculent automatiquement la date de début de projet, les dates de départ et de fin de chaque tâche.

Ces fonctionnalités sont très intéressantes quand il est nécessaire de réaliser des ajustements (en termes de méthodes, de ressources, etc.) et d'observer les impacts. Que l'on utilise un outil de gestion de projet dédié (type MS Project) ou un tableau collaboratif plus léger (type Trello), le principe du calcul à rebours reste le même.

Il existe également sur Internet de nombreux utilitaires prêt à l'emploi sous Excel pour monter votre échéancier.

Conclusion : passer à l'action

Le rétroplanning n'est pas une formule magique, mais une discipline : définir la date butoir, lister les tâches, estimer leur durée, identifier les dépendances, affecter les ressources, construire le calendrier à rebours, puis valider. Suivie avec rigueur, cette méthode transforme une échéance subie en un projet piloté.

Pour aller plus loin, découvrez aussi comment faire un macro-planning et qu'est-ce qu'un planning prévisionnel.
